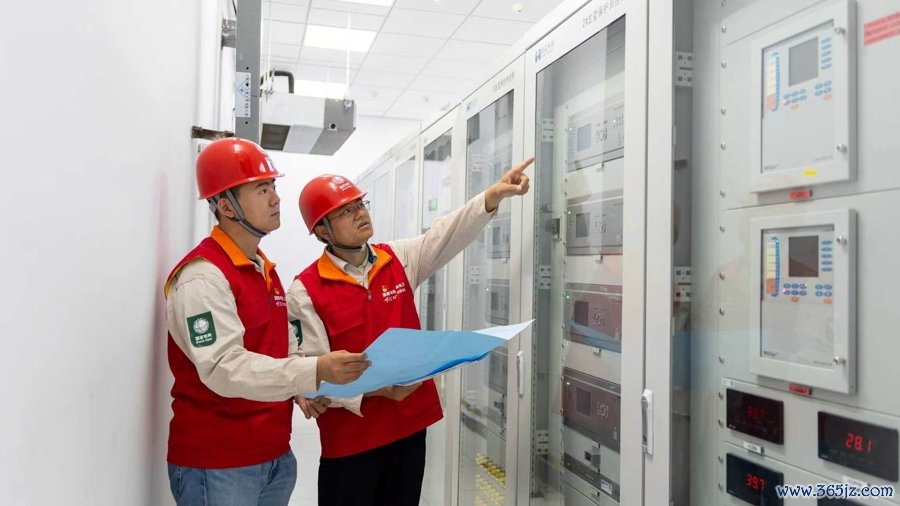

6月4日,跟着中国电信青浦云湖数据中心110千伏用户站2号主变带电显现器由暗转亮,电流眨眼间充盈,这标识着由国网上海青浦供电公司承建的供电配套工程第二路进线(过渡决策)认真投运。至此,这一国度级要点名目提前5个月兑现双路电源供电,供电可靠性兑现质的飞跃,为国度“东数西算”战术在上海的落地执行筑牢了坚实的电力根基。

主动破局 以“过渡决策”抢出“黄金时辰”
“这次送电的得胜,意味着咱们为中国电信算力高效波折示范名目这台‘数字经济引擎’提前加满了‘ 油 ’。”国网上海青浦供电公司名目处置中心业主名目司理樊汝森在送电现场难掩沸腾激情。
2025年5月28日,名目第一说念进线刚刚得胜送电,为了让数据中心早日兑现双电源“双保障”,青浦供电公司便主动跨前、提前统打估计,校核潮水数据,完善济急预案,优化电网起初神色。面对第二路进线电源点——估计110千伏章练站尚未建成的客不雅制约,研判制定“过渡供电决策”:充分运用在建上海青浦章练(章练塘)110kV输变电工程的现存通说念资源,“借说念”送电。这一决策,让本来漫长的恭候期被大幅压缩,比较原定的认真送电决策足足提前了5个月。
攻坚克难 在“螺蛳壳”里作念“紧密说念场”
决策虽好,落地极难。过渡决策靠近着极为复杂的施工环境:既要割接现存的110千伏干蒸1319澄澈,又要同步结合上海青浦绿舟~蒸淀110千伏等澄澈工程,酿成了“三工同建、同步割接”的复杂场面。
在短短数月内,尊龙凯时2026世界杯中国官方网站名目团队以惊东说念主的“青浦速率”,完成了新建或校正工井44座、新建排管3.6公里、新组立钢管杆9基、敷设110千伏电缆12.4公里、新建架空线和OPGW光缆4.2公里的膺惩任务。
施工沿线,挑战无处不在。在路过青浦第二水厂时,面对直径区分达1600毫米和1200毫米的两根城市原水管“大动脉”,名目团队像“拈花”不异紧密施工。通过与上海市给水处置中心的多轮对接及众人论证,名目团队最终通过优化救助3基钢管杆位置、新增1基钢管杆,得胜避开原水管,兑现了电力缔造与城市给水安全的“双赢”。
此外,面对太浦河、拦路港两大市级航说念的高出难题,名目部量身定制通航安全保障决策,特邀多方众人“把脉问诊”,在确保航说念安全的前提下,青浦公司获胜完成了48芯阻燃光缆的架设,化解了跨河功课与通航安全的类似风险。
开云2026世界杯官方授权平台绿电赋能 筑牢长三角算力“数字底座”
电力是算力的血液。四肢长三角生态绿色一体化发展示范区数据中心集群起步区的中枢名目,青浦云湖数据中心承载着寰宇一体化算力集结要害节点的重担。园区算力芯片100%国产化,承载算力界限超10000PFLOPS,且PUE小于1.2,是一座名副其实的“绿色算力”高地。
双路电源的提前结实尊龙凯时2026世界杯中国官方网站,不仅为这座总建筑面积约4.8万平时米的“算力航母”注入了强盛动能,更将有劲支捏起长三角地区的信息分享与跨区域算力波折。
